مسلسل ١٠١؛ شرط جزائى؛ تعويض؛ شروط استحقاقه؛ عدم وفاء كلى؛ عدم وفاء جزئى؛ التأخير فى الوفاء؛ أثر ذلك؛ التكليف بالوفاء رسميا؛ تقدير التضمين؛ مقاولة؛ الخاصة الملكية ووزارة المالية
- المحكمة
- محكمة استئناف مصر — الدوائر المجتمعة (برياسة أحمد طلعت باشا رئيس محكمة استئناف مصر الأهلية)
- التاريخ
- ٢ ديسمبر سنة ١٩٢٦
- المواد
- المواد ١١٩ و١٢٠ و١٢١ و١٢٣ مدنى
المبادئ المستخلصة
يتضح من مقارنة المادة ١٢٣ بالمواد ١١٩ و١٢٠ و١٢١ من القانون المدنى أن المدى الوحيد لتطبيق المادة ١٢٣ هو حالة عدم الوفاء الكلى، أما حالتا عدم الوفاء الجزئى والتأخير فى الوفاء فتخضعان للقواعد القانونية العامة ولا يسرى عليهما الحكم الاستثنائى الذى وضعه الشارع فى المادة ١٢٣. ويجب لامكان تنفيذ أحكام المادة ١٢٣ توفر ثلاثة شروط: أولها وجوب التكليف بالوفاء رسميا ما لم يكن المتعاقدان قد اتفقا صراحة فى العقد على معافاة المتعهد اليه من هذا التكليف؛ وثانيها أن يكون عدم الوفاء منسوبا لتقصير المتعهد؛ وثالثها أن يكون قد حصل من المتعهد اليه ضرر ناشىء مباشرة من عدم الوفاء. فمتى توفرت هذه الشروط وجب على القاضى أن يحكم بمقدار التضمين الذى قدره المتعاقدان فى عقد اتفاقهما، وليس له أن يقضى بأقل منه ولا بأكثر؛ ومع ذلك فاذا ثبت لديه أن مقدار هذا التضمين جائر وغير مقبول وغير متناسب مع الضرر الذى حصل فعلا للمتعهد اليه، فله فى مثل هذه الحالة فقط أن يمتنع عن التصديق على هذا التعويض الجائر وأن يقدره هو حسب ما يظهر له من ظروف ووقائع الدعوى، اذ يكون الشرط الجزائى فى الواقع ونفس الأمر شرطا تهديديا ليس الا. الاستئناف الأول المقيد بالجدول العمومى نمرة ١٣٧٦ سنة ٤١ قضائية المرفوع من الخاصة الملكية ووزارة المالية ضد زكى محمود أفندى المقاول، والاستئناف الثانى نمرة ٤٠٦ سنة ٤٢ قضائية المرفوع من زكى محمود أفندى المقاول، عن مقاولة أشغال النجارة والبياض والبلاط بمستودع السيارات الملكية بسراى عابدين وخصم غرامة التأخير من باقى قيمة المقاولة.
Résumé (Français)
101 (Page 153) COUR D'APPEL DU CAIRE. (Chambres Réunies) 2 DÉCEMBRE 1926. MM. Ahmed Talaat Pacha (Prés.); Hussein Darwiche Pacha, Mitwalli Ghoneim Bey, Aly Salem Bey, Aly Galal Bey, Mohamed Mazhar Bey, Chaker Ahmed Bey, Abdel Hakim Askar Bey, Abdel Aziz Mohamed Bey, Mourad Wahba Bey, Moustapha Hilmy Bey, Mohamed Labib Attia Bey, Mohamed Abdel Hady El Guindy Bey, Mohamed Farid el Chafeï Bey, Zaky Barzy Bey, Moustapha Mohamed Bey (CC.). KHASSA ROYALE ET AUTRE contre ZAKI EFF. MAHMOUD. Clause pénale — Dommages-intérêts — Quand sont-ils dus —Défaut d'exécution entière ou partielle—Retard dans l'exécution—Effet.—(Art. 119, 120, 121 et 123 C.C.). De la confrontation de l'article 123 C.C. avec les articles 119, 120 et 121 C.C., il résulte que l'article 123 n'est applicable que dans le cas du défaut d'exécution entière. Quant à l'inexécution partielle et le retard dans l'exécution, ils sont régis par les principes généraux de droit et échappent à la règle exceptionnelle de l'article 123. Pour que les dispositions de l'article 123 C.C. puissent être appliquées, il faut que trois conditions soient remplies : à savoir, 1º que le débiteur soit mis en demeure de s'exécuter à moins qu'il ne soit stipulé formellement dans l'acte que le créancier est dispensé de le mettre en demeure ; que le défaut d'exécution soit attribué à la négligence du débiteur ; 3º que le créancier ait subi un préjudice effectif résultant directement de l'inexécution. Lorsque ces conditions sont remplies, le juge doit allouer le montant de l'indemnité prévu par le contrat, sans accorder une somme moindre ou plus forte. Cependant, si le juge reconnaît que le montant de l'indemnité est excessif, déraisonnable, inadmissible et hors de proportion avec le préjudice effectivement subi par le créancier ; en d'autres termes, s'il constate qu'en réalité la clause pénale n'est autre chose qu'une clause comminatoire,—et c'est là une question de fait et d'espèce—il pourra, dans ces conditions seulement, refuser d'admettre cette indemnité excessive et évaluer lui-même le montant du préjudice d'après ce qu'il lui appert des faits et des circonstances de la cause. Ces trois conditions doivent également exister pour qu'il soit possible d'appliquer la clause pénale en cas d'inexécution partielle ou de retard dans l'exécution. La différence entre ces deux cas et celui du défaut d'exécution entière est que le juge n'est pas lié dans les deux premiers cas, par ce qui a été convenu entre les parties, mais dispose, au contraire, d'un pouvoir discrétionnaire pour évaluer l'indemnité à allouer au créancier proportionnellement au préjudice subi du fait de l'inexécution partielle ou du retard apporté dans l'exécution. Voir en ce sens App. 29 novembre 1910 (B.O. XII, No. 24). Trib. Som. Attarine 19 avril 1925, (B.O. XXVI, No. 106) et App. Mixte, chambres réunies 9 février 1922 (B.L.J. XXXIV, p. 155). Voir aussi Trib. Som. Louxor 21 avril 1915 (B.O. XVII, No. 79), app. 7 novembre 1924 (B.O. XXVI, No. 7) et App. Mixte 18 mars 1925 (B.L.J. XXXVII, p. 286). Voir contra, App. 20 février 1911 (B.O. XII, No. 69) et app. 29 mars 1290 (B.O. XXII, No. 95).

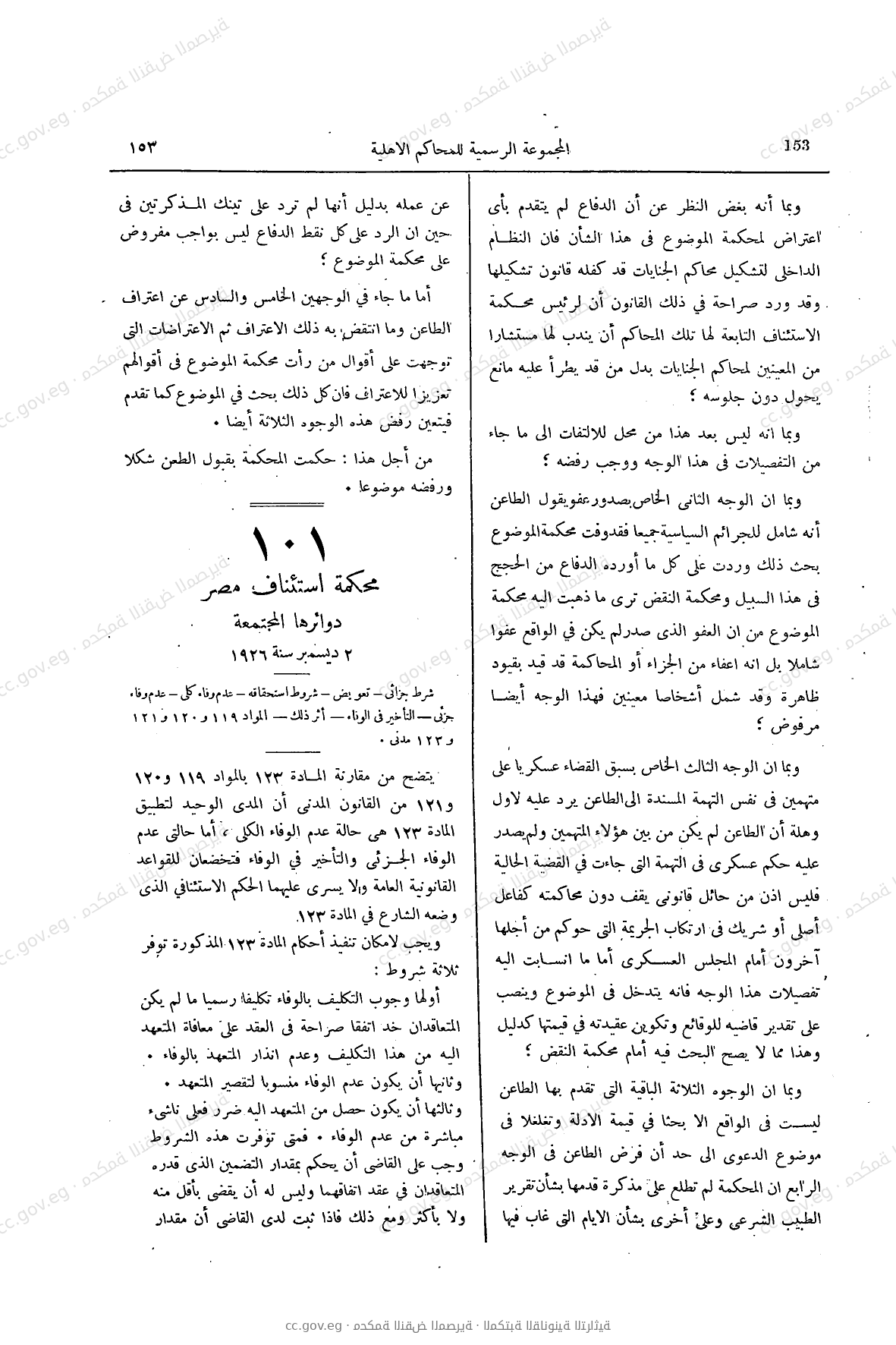

صور الصفحات ٢٠٠–٢٠٥ من أصل المجلد المطبوع سنة 1926
