مقاول • اخلاله بالعمل المتفق عليه مبرر لايقافه عن السير فيه • اغفال ذلك الإجراء لايسقط حقوق صاحب العمل قبل المقاول • ( المادة ٦٥٠ مدنى )
- العدد
- العددان الخامس والسادس

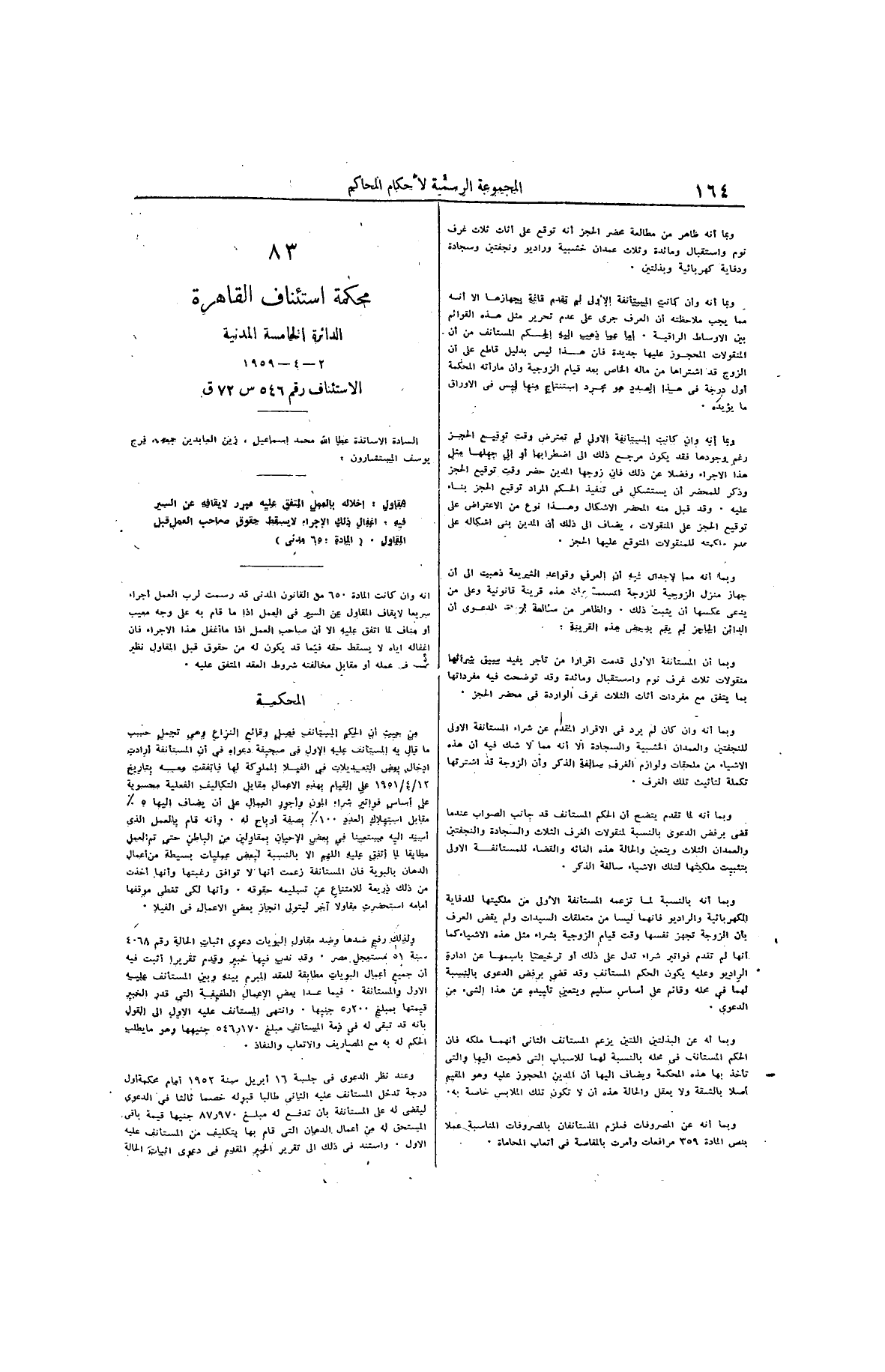

- المحكمة
- محكمة استئناف القاهرة — الدائرة الخامسة المدنية
- التاريخ
- ٢ — ٤ — ١٩٥٩ — الاستئناف رقم ٥٤٦ س ٧٢ ق
- المواد
- المادة ٦٥٠ من القانون المدنى
المبادئ المستخلصة
انه وان كانت المادة ٦٥٠ من القانون المدنى قد رسمت لرب العمل اجراء سريعا لايقاف المقاول عن السير فى العمل اذا ما قام به على وجه معيب أو مناف لما اتفق عليه الا أن صاحب العمل اذا ما أغفل هذا الاجراء فان اغفاله اياه لا يسقط حقه فيما قد يكون له من حقوق قبل المقاول نظير نقص فى عمله أو مقابل مخالفة شروط العقد المتفق عليه •
Résumé (Français)
COUR D'APPEL DU CAIRE 5ème CHAMBRE CIVILE 2-4-1959 (Appel No. 542-72e A.J.) MM. Atallah Mohamad Ismail, Zein El Abedine Gomaa et Farag Youssef (C.C.). Entrepreneur — Au cas où l'entrepreneur exécute d'une manière défectueuse son travail, l'auteur de la commande est autorisé à suspendre l'exécution du travail — L'omission par ce dernier de recourir à cette mesure ne lui fait pas perdre le droit qu'il pourrait avoir à l'encontre de l'entrepreneur (article 650 du code civil). L'article 650 du code civile a mis à la disposition de l'auteur d la commande une mesure urgente pour empêcher l'entrepreneur de poursuivre son travail, s'il l'exécute d'une manière défectueuse ou contraire à la convention. Toutefois, si l'auteur de la commande omet de recourir à cette mesure, cette omission ne lui fait pas perdre les droits qu'il pourrait avoir à l'encontre de l'entrepreneur du chef d'un défaut dans son travail ou de transgression de sa part des conditions du contrat intervenu entre eux.
صور الصفحات ٢٥٥–٢٥٦ من أصل المجلد المطبوع سنة 1958
